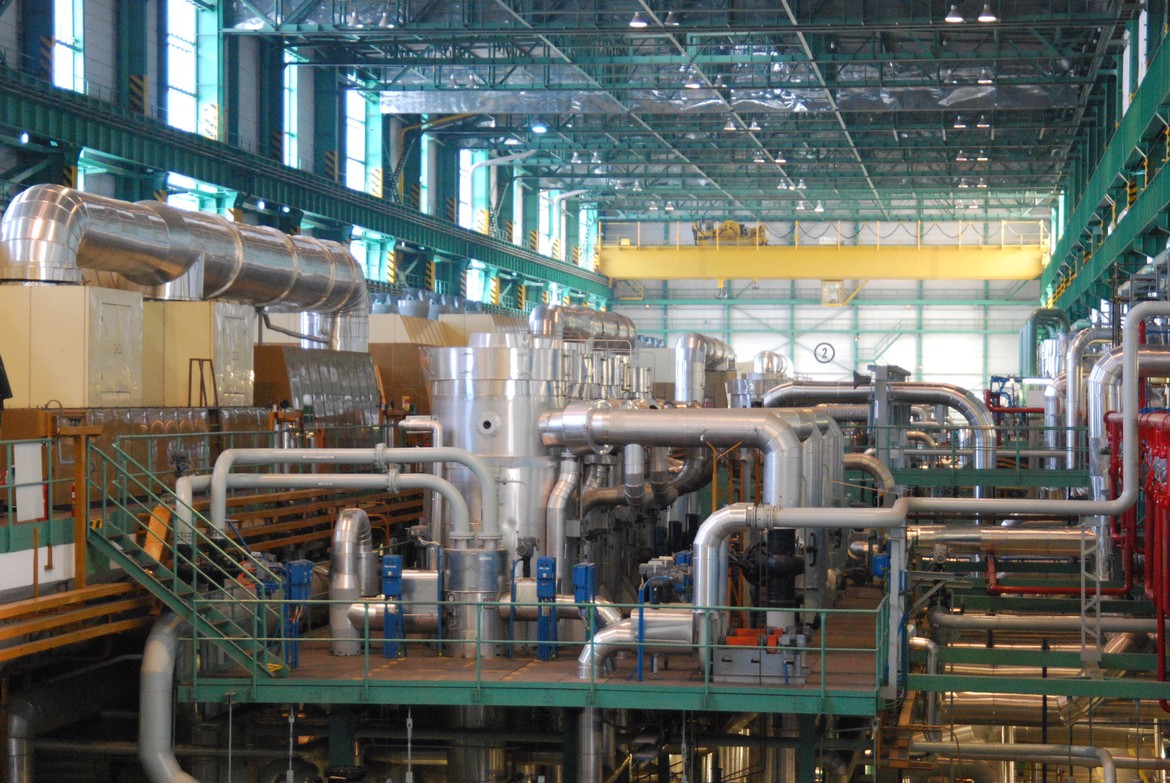

Druhý blok elektrárny najíždí na plný výkon.
I závěrečné zkoušky obou turbín 2. bloku TG 21,22 probíhaly po měsíční odstávce na výměnu paliva a provedení plánovaných revizí poměrně hladce a tak se podařilo zkrátit odstávku 2. bloku z plánovaných 34 dnů na 32,7. TG 22 byla přifázována ve 20.50 1. května a TG 21 dnes 2.5. v 02.24 hod. V současnosti je výkon turbín TG 21/22 60 a 62 MWe. Pokračuje postupné zvyšování výkonu.
Příští odstávka pro výměnu paliva a provedení plánovaných revizí budena 1.bloku : 1.9. - 27.9. 2013
Plánovaná délka odstavení 1. bloku: 27 dní
Provoz bloků 2.5. 2013 v 7.00 hod.
Od počátku provozu vyrobeno 357 miliard KWh.
